11月28日,國家無線電辦公室印發了《關于采用IEEE 802.11be技術標準的無線局域網設備新增技術要求及檢測方法的通知》,《通知》要求,生產或者進口在我國境內銷售、使用的采用IEEE 802.11be技術的無線局域網設備,應符合129號文件規定有關要求,并增加多鏈路操作(MLO)特性、多資源單元(MRU)頻譜模板、矢量幅度誤差(EVM)等三項測試項目。《通知》的附件給出了有關技術要求及測試方法。《通知》自發布之日(2023年11月28日)起施行。
技術要求解讀:
對采用IEEE 802.11be技術標準的無線局域網設備,應符合《關于加強和規范2400MHz、5100MHz和5800MHz頻段無線電管理有關事宜的通知》(工信部無〔2021〕129號,以下簡稱129號文件)規定有關要求,并增加多鏈路操作(MLO)特性、多資源單元(MRU)頻譜模板、矢量幅度誤差(EVM)等三項測試項目,有關技術要求及測試方法如下。
采用IEEE 802.11be技術標準的無線局域網設備型號核準技術要求及測試方法
技術要求
一、多鏈路操作(MLO)特性
在多頻段并發狀態下,相關無線局域網設備的工作頻率范圍及帶外發射功率應符合129號文件有關要求。
1.工作頻率范圍:2400-2483.5MHz,5150-5350MHz以及5725-5850MHz。
2.帶外發射功率:使用頻率上下限處的最大等效全向輻射功率不大于-80dBm/Hz。

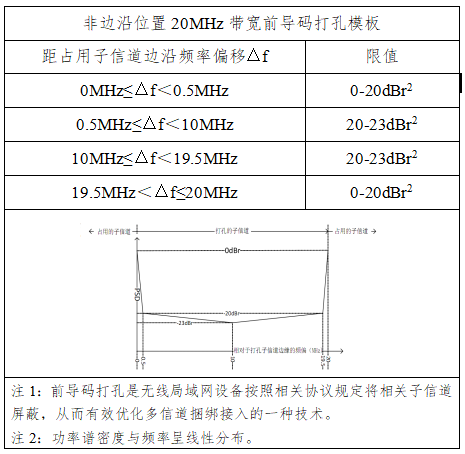

二、多資源單元(MRU)頻譜模板

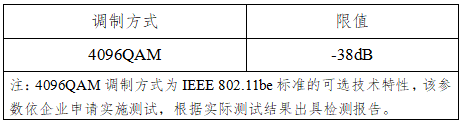

三、矢量幅度誤差(EVM)
四、其他技術要求
使用頻率、等效全向輻射功率、等效全向輻射功率譜密度、頻率容限、帶外發射功率、雜散發射、特殊頻段雜散發射等技術要求按照129號文件執行。
測試方法
一、多鏈路操作(MLO)特性

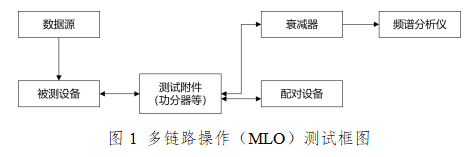

1.檢測框圖
2.測試步驟
(1)按照?qǐng)D1所示搭建測試環境;
(2)配置被測設備在多鏈路操作模式下工作;
(3)在被測設備與配對設備之間建立數據鏈接;
(4)使用具有實時頻譜分析能力的測量設備,確保被測設備在聲明的工作頻段上發射;
(5)使用頻譜分析功能的測量設備,測量被測設備的頻率范圍及帶外發射功率。
二、矢量幅度誤差(EVM)

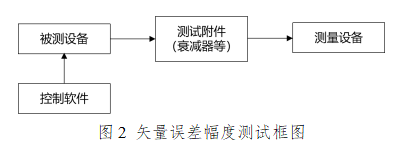

1.檢測框圖
2.測試步驟
(1)將被測設備通過射頻線連接至具備解調功能的測量設備;
(2)設置被測設備發送4096 QAM調制信號;
(3)通過測量設備測量EVM Avg測試結果;
(4)測量結果應符合上述有關技術要求。
三、多資源單元(MRU)頻譜模板
1. 檢測框圖
如圖2所示。
2. 測試步驟
(1)將被測設備通過射頻線連接至具備解調功能的測量設備;
(2)調整測量設備的中心頻率為被測設備工作的中心頻率,設置分辨率帶寬(RBW)為100kHz,視頻帶寬(VBW)為7.5kHz,檢波方式設置為有效值(RMS);
(3)被測設備所發射的信號頻譜包絡應符合上述有關頻譜模板要求。
四、其他技術要求
使用頻率、等效全向輻射功率、等效全向輻射功率譜密度、頻率容限、帶外發射功率、雜散發射、特殊頻段雜散發射等技術要求的測試方法按照相關行業標準執行。
